贵阳市2021年投资项目推进情况(第二十二期)

发布日期:2021-12-16 10:20 浏览次数:0次 字体:【

〖12月新开工项目情况〗

12月15日对11月30日通报拟新开工47个项目进行再次调度,由于部分项目手续不全未能开工,部分区县开工项目增加等原因,12月开工项目合计为60个,具体如下:

云岩区1个项目,南明区8个项目,花溪区8个项目,乌当区1个项目,白云区0个项目,观山湖区2个项目,清镇市3个项目,修文县3个项目,息烽县13个项目,开阳县11个项目,高新区0个项目,经开区2个项目,综保区1个项目,双龙区7个项目。

12月新开工项目情况

单位:亿元

序号

项目所在地

原计划开工项目数(个)

项目增加数(个)

现计划开工项目数(个)

计划总投资

2021年计划投资

合计


47

13

60

242.51

24.97

1

云岩区

1

0

1

0.49

0.32

2

南明区

8

0

8

68.43

3.66

3

花溪区

8

0

8

35.36

1.46

4

乌当区

1

0

1

0.35

0.30

5

白云区

0

0

0

0.00

0.00

6

观山湖区

2

0

2

7.95

0.00

7

清镇市

3

0

3

13.10

1.10

8

修文县

2

1

3

4.48

0.18

9

息烽县

1

12

13

6.91

1.34

10

开阳县

11

0

11

25.51

2.04

11

高新区

0

0

0

0.00

0.00

12

经开区

2

0

2

29.02

0.90

13

综保区

1

0

1

0.80

0.05

14

双龙航空港经济区

7

0

7

50.11

13.62

〖12月新入库项目情况〗

12月15日对支撑12月投资申报入库项目再次进行调度,实际申报入库项目共计215个(较11月30日调度支撑12月投资申报入库项目增加65个),总投资766.75亿元,2021年计划投资103.19亿元,12月计划投资103.19亿元。

其中:云岩区14个项目,南明区14个项目,花溪区15个项目,乌当区16个项目,白云区23个项目,观山湖区23个项目,清镇市19个项目,修文县12个项目,息烽县15个项目,开阳县21个项目,高新区10个项目,经开区14个项目,双龙区17个项目,市直部门2个项目。

12月新入库项目情况

单位:亿元

序号

项目所在地

项目数(个)

计划总投资

2021年计划投资

12月计划投资

合计


215

766.75

103.19

103.19

1

云岩区

14

105.88

15.17

15.17

2

南明区

14

69.90

3.99

3.99

3

花溪区

15

46.72

2.33

2.33

4

乌当区

16

8.27

4.68

4.68

5

白云区

23

30.17

14.14

14.14

6

观山湖区

23

83.36

8.52

8.52

7

清镇市

19

110.18

6.38

6.38

8

修文县

12

27.67

4.10

4.10

9

息烽县

15

15.37

3.38

3.38

10

开阳县

21

91.75

4.51

4.51

11

高新区

10

26.48

7.29

7.29

12

经开区

14

25.36

6.56

6.56

13

综保区

0

0.00

0.00

0.00

14

双龙航空港经济区

17

125.34

22.00

22.00

15

市直部门

2

0.31

0.15

0.15

〖基础设施“六网会战”项目推进情况〗

根据《贵阳市推动基础设施“六网会战”专项行动实施方案》,贵阳市2021年“六网会战”计划完成投资650亿元,其中:路网530亿元、水网16亿元、电网16亿元、地下管网30亿元、油气网30亿元、互联网28亿元。

截至12月15日“六网会战”项目526个,累计完成投资640.45亿元,占全年计划的98.53%。其中:

路网项目210个,累计完成投资532亿元,占全年计划的100.38%;

水网项目23个,累计完成投资16.58亿元,占全年计划的103.63%;

电网项目15个,累计完成投资16.09亿元,占全年计划的100.56%;

地下管网项目112个,累计完成投资16.98亿元,占全年计划的56.6%;

油气网项目115个,累计完成投资29.9元,占全年计划的99.67%;

互联网项目51个,累计完成投资28.9亿元,占全年计划的103.21%。

〖重大工程项目推进情况〗

2021年我市的重大工程项目共707个,年度计划投资1594.38亿元,其中:“四化”项目609个,年度计划1464.17亿元、占91.83%。截至11月30日,累计完成投资1550.5亿元,占年度投资目标的97.25%;新开工项目137个,占年度开工目标的99.28%;建成项目32个,占年度完工目标的48.48%。

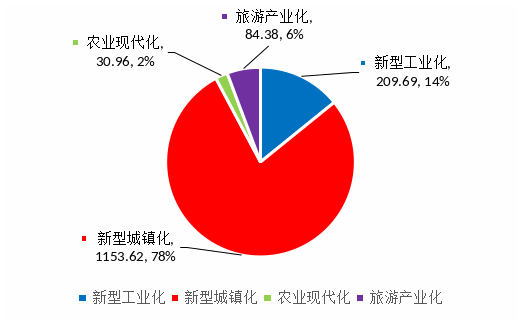

——分“四化”项目看,“四化”项目609个,年度计划1464.17亿元,完成投资1478.65亿元,占年度计划的100.99%,其中:新型工业化项目175个,年度计划215.82亿元,完成投资209.69亿元,占年度计划的97.16%;新型城镇化(含房地产开发)项目369个,年度计划1114.47亿元,完成投资1153.62亿元,占年度计划的103.51%;农业现代化项目18个,年度计划28.11亿元,完成投资30.96亿元,占年度计划的110.14%;旅游产业化项目47个,年度计划105.77亿元,完成投资84.38亿元,占年度计划的79.78%(见图1)。

图1:重大工程项目“四化”完成投资情况

——分性质看,新建项目138个,年度计划280.78亿元,完成投资301.49亿元,占年度计划的107.38%。续建项目262个,年度计划1039.46亿元,完成投资969.71亿元,占年度计划的93.29%。收尾项目66个,年度计划145.55亿元,完成投资168.87亿元,占年度计划的116.02%。预备项目241个,年度计划128.59亿元,完成投资110.43亿元,占年度计划的85.88%。

——分领域看,重大产业项目完成投资986.61亿元,其中:十二个农业特色优势产业项目完成投资23.5亿元、十大工业产业项目完成投资169.68亿元、服务业创新发展十大工程项目完成投资161.52亿元。重大基础设施项目完成投资337.72亿元,其中:基础设施“六网会战”项目完成投资325.05亿元。重大民生项目完成投资226.17亿元。

——分责任单位看,白云区、观山湖区、双龙航空港经济区和市直部门未达到时序进度,云岩区、乌当区、清镇市和息烽县按时序进度推进中,南明区、花溪区、修文县、开阳县、高新区、经开区和综保区已提前完成年度投资目标。进度排前三位的是:修文县、综保区、高新区,分别完成年度投资目标的212.31%、183.51%、154.19%,投资排前三位的是:观山湖区、白云区、南明区,分别完成投资174.44亿元、144.25亿元、136.19亿元(见图2)。

图2:各责任单位投资完成情况

——开工情况:全年计划新开工项目138个,截至11月30日,已有观山湖区盼盼产城融合、贵阳市老干部活动中心建设、花溪区久安绿色生态文化陵园(骑龙山人文生态纪念园二期)等137个项目实现开工(含提前开工项目34个),占年度开工目标的99.28%。南明区、修文县、开阳县、高新区、经开区、综保区已提前完成年度开工目标;尚有35个项目需在12月31日前开工,其中:云岩区2个、花溪区6个、乌当区1个、白云区3个、观山湖区6个、清镇市1个、息烽县3个、双龙航空港经济区4个和市直部门9个;除花溪区、观山湖区、息烽县、经开区、综保区和市直部门外,其余区(市、县、开发区)均有提前开工项目。

——完工情况:全年计划完工项目66个,截至11月30日,已有清镇(铝制)箱包生产基地建设、清镇经开区产业标准厂房及配套基础设施建设(站街镇一期)等32个项目建成完工(含提前完工项目4个),占年度完工目标的48.48%。南明区已提前完成完工目标;尚有38个项目需在12月31日前完工,其中:云岩区2个、花溪区1个、乌当区1个、白云区2个、观山湖区3个、清镇市7个、修文县4个、息烽县3个、开阳县2个、高新区2个、经开区1个、双龙航空港经济区1个、综保区1个和市直部门8个;修文县、开阳县、市直部门有提前完工项目。

市固投项目服务协调攻坚工作专班督导情况

11月27日-12月10日,市固投项目服务协调攻坚工作专班继续对各区(市、县、开发区)的在建项目、拟入库项目进行督导服务,共累计走访39个项目,其中:在库在建项目30个、拟入库项目9个。具体情况如下:

(一)在建项目的督导情况。

经现场抽查,30个在建项目均正常推进,其中:云岩区11个、南明区9个、白云区2个、清镇市3个、修文县2个、开阳县1个、市本级2个。

(二)拟入库项目的督导情况。

经现场抽查,9个拟入库项目中,计划在12月入库的项目有3个、年内无法入库的项目有6个。计划在12月入库的3个项目,其中:清镇市1个、修文县1个、市直单位1个,具体督导情况如下:清镇市的经开区再生资源综合利用生态产业园及基础配套设施建设项目,审批备案文件、施工合同已齐备,现场进度未能达到入库要求,督导组要求加快追赶施工进度,力争在 12 月 5 日前达到入库条件并提交入库;修文县的东连线路网及停车场项目,已于 2021 年 11 月 5 日申报入库,但现场形象进度未达到入库要求被退回,现已加快施工进度得到解决,准备再次申报入库;市直单位的中曹司水厂改扩建项目,因受现场施工条件影响,导致入库时间延缓,目前该问题已得到解决,入库要件已齐备,12 月可申报入库。年内预计无法入库的6个项目 ,其中:清镇市1个、修文县1个、息烽县 3 个、双龙航空港经济区1个,具体督导情况如下:清镇市的2020 老旧小区改造项目(天合花园片区配套设施改造工程项目),总投资低于 500 万元未达到入库标准;修文县的公共实训基地建设项目,正在准备前期工作,尚未启动项目建设;息烽县的振中小学建设项目,初步设计未完成,无法进行招投标程序,不能签订施工合同,现场形象进度达不到入库条件;息烽县的渔政执法装备建设项目,涉及的执法船、执法快艇等装备,因县级采购匹配资金未到位,无法启动采购;息烽县的南山建材产业园基础设施建设项目,暂无审批手续,无施工合同,现场进度达不到入库条件;双龙航空港经济区的阿里巴巴菜鸟智慧物流园项目(中国智能骨干网核心节点),由于项目设计方案从7月开始多次申报至经济区自然资源和规划局,经多次对接修改后于12月8日再次报送,督导组要求贵州双龙航空港经济区在合规范围内加快进度,争取本月内完成审批,预计2022年3月申报入库。

专班工作进展情况

为认真贯彻落实市委、市政府决策部署,进一步强化统筹调度和协调服务,精准推进重大工程项目建设的各项工作,确保完成全年目标任务,继续为固定资产投资平稳增长提供强力支撑,促进经济社会高质量发展,市重大工程项目推进工作专班按照有关工作要求有序开展重大工程项目的服务协调工作。12月1-15日,贵阳市重大工程项目推进工作专班深入到77个项目现场开展基础信息更新和协调服务工作。截至12月15日,问题台账共有66个问题,现已累计解决19个问题(含本期解决1个问题,即乌当区新天药业股份有限公司中药配方颗粒建设项目的方案调整问题),还有47个问题正在协调解决中。
